当前学科:公路工程管理与实务
  • 题目: 题干

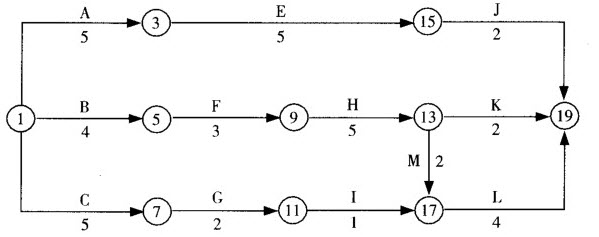

    某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。

    由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。

    请绘出调整后的网络进度计划图。

    如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?

    该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。请问设计变更应该履行哪些手续?

    工作G完成后,由于业主变更施工图纸,使工作1停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少万元(已知工作1赶工费每月12.5万元)?说明理由。


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
