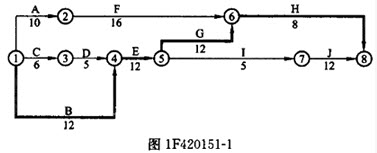

某土石坝分部工程的网络计划如图1F420151-1所示,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

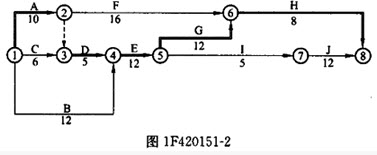

问题:(1)按A→D→I顺序组织施工,则网络计划变为如图1F420151-2所示:

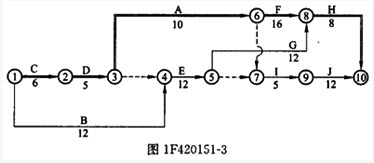

①计算工期是多少天?②机械在现场的使用和闲置时间各是多少天?(2)如按D→A→I顺序组织施工,则网络计划变为如图1F420151-3所示:

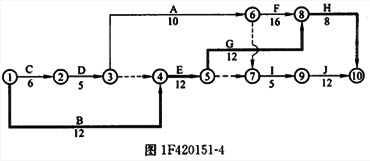

①计算工期是多少天?②机械在现场的使用和闲置时间各是多少天?(3)比较以上两个方案,判断哪个方案更好。(4)若监理批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。网络计划如图1F420151-4所示。
①你认为工期延长几天合理?为什么?②机械闲置的时间为多少天?
