当前学科:机电工程管理与实务
  • 题目: 题干

    背景:
    某机电安装公司与业主签订了工程合同,并在合同中规定:工期提前一天奖励5000元,每拖后一天罚款5000元。通过双方协调明确了下列工序表。在计划执行过程中,出现的情况也一并列入表格中。

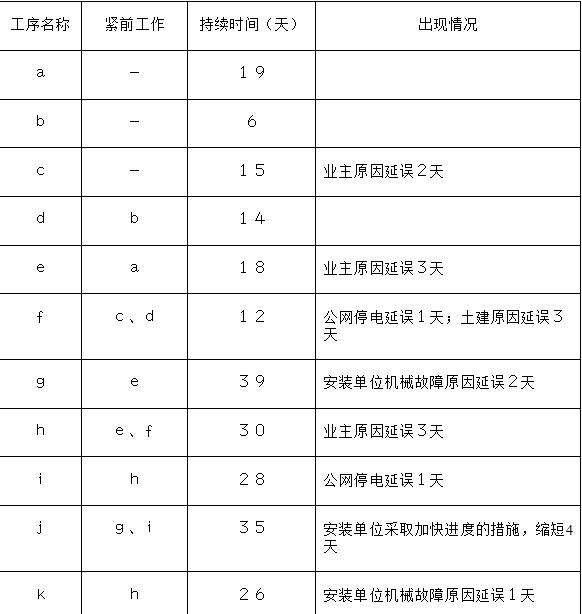

    问题: 1.画出双代号网络图;(见图) 2.找出关键线路,计算原计划总工期是多少天;在发生变化的情况下,实际工期为多少天? 3.你认为施工单位就上述情况中哪些内容可以向业主提出工期补偿?可顺延工期为多少天?安装单位得到的工期提前奖是多少? 4.承包方索赔必须具备的条件?索赔费用包括哪些费用?(管理实务p.209/210) 5.施工过程中,经常出现工程变更已成事实后,再进行价格谈判,对承包商很不利,该承包公司的对策是什么?
